Bilder

Bauphase 2004 bis 2005

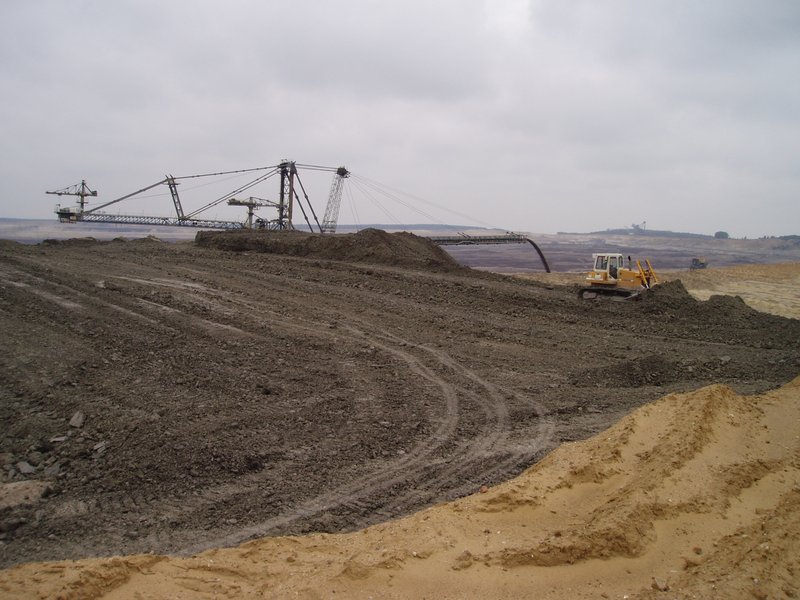

28.08.2004: Absetzerschüttung der Tonbasis

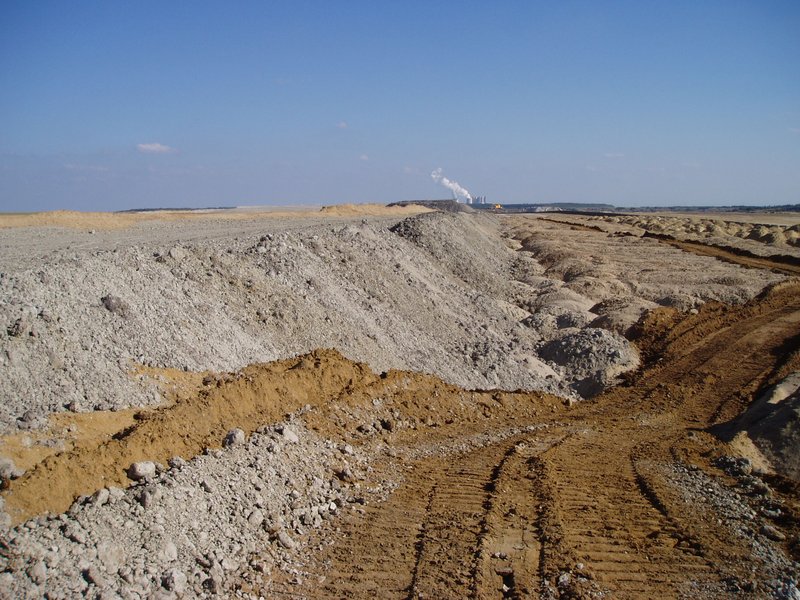

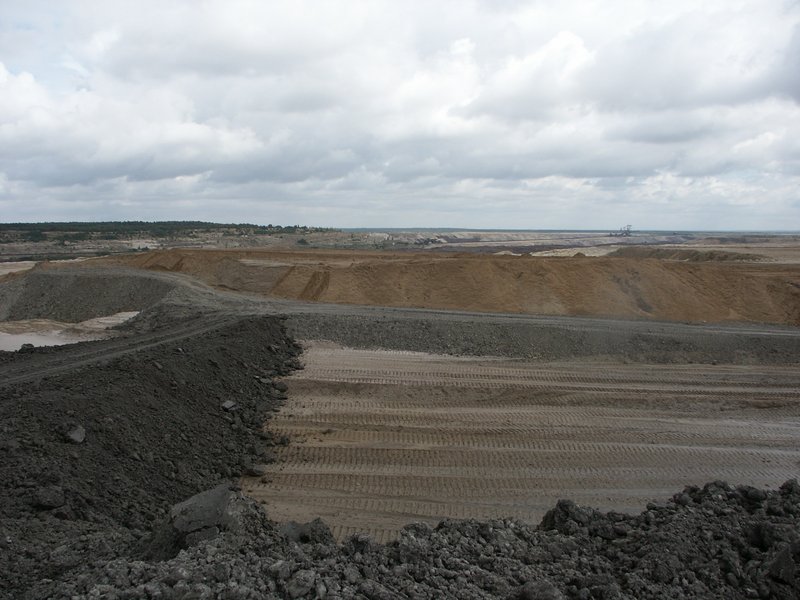

01.09.2004: Blick nach Südosten mit planiertem Ostteil

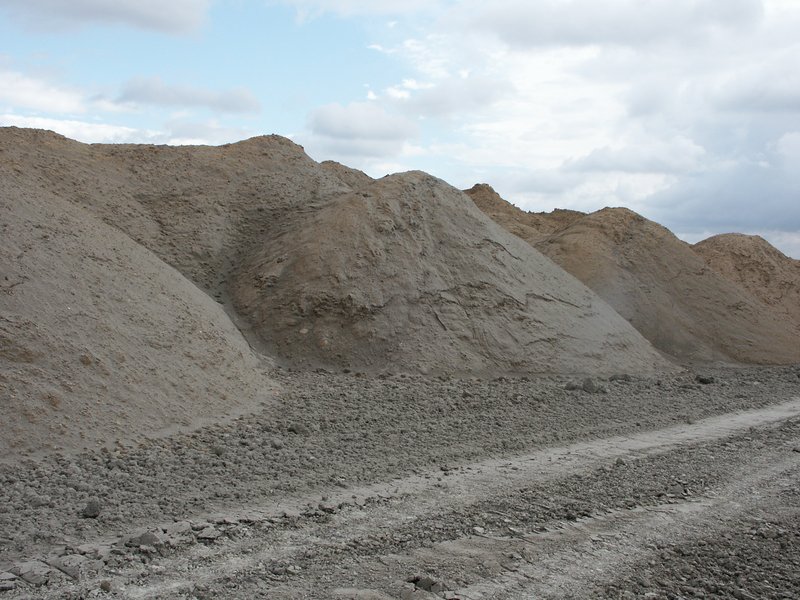

23.09.2004: Ostteil: Kippstrukturen

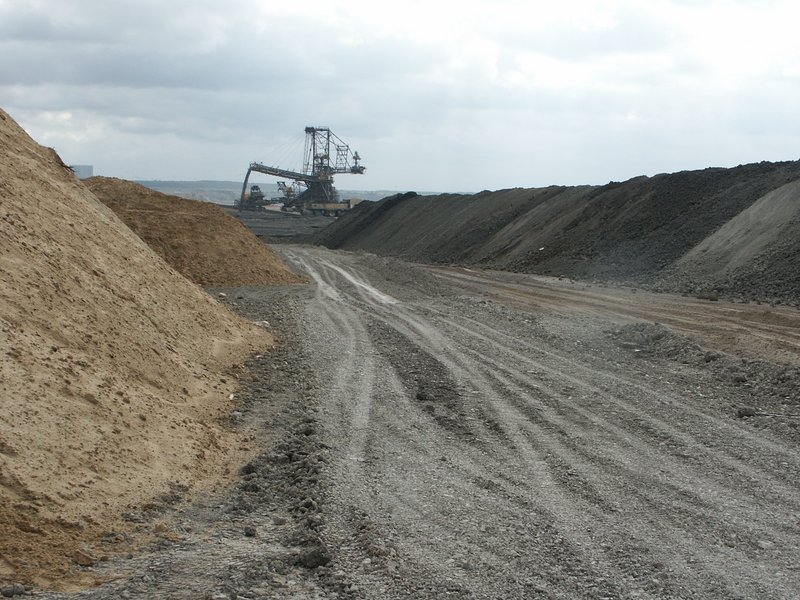

23.09.2004: Blick nach Südosten, Schüttung der Tonschicht

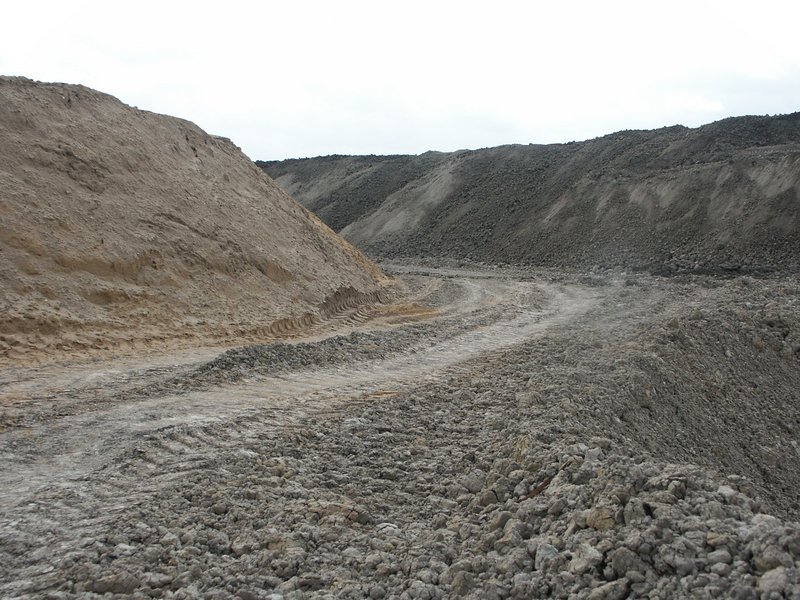

23.09.2004: Tonbasis: Mulde für den Teich
23.09.2004: Tonbasis vor Planierarbeiten
23.09.2004: Planierarbeiten Tonbasis und Tonwall (Ostteil)
23.09.2004: Blick zum Ostteil, Beginn Planierarbeiten Tonbasis

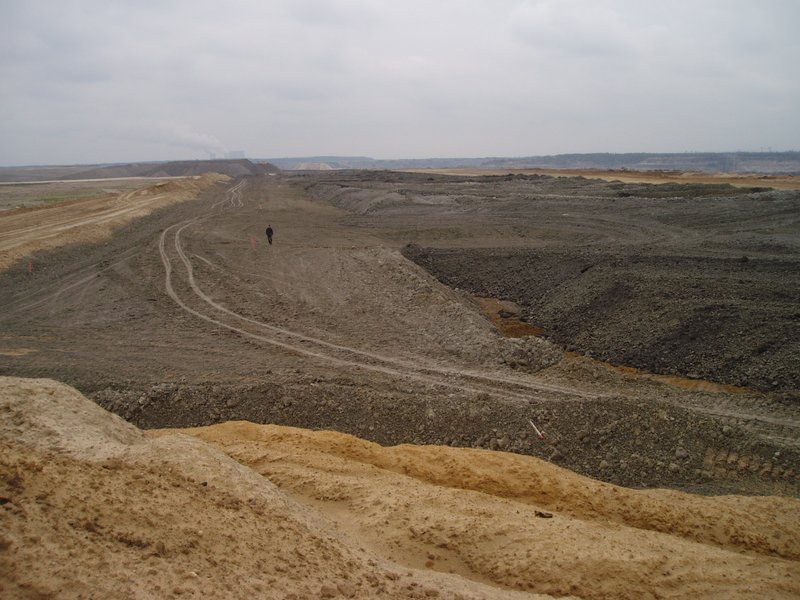

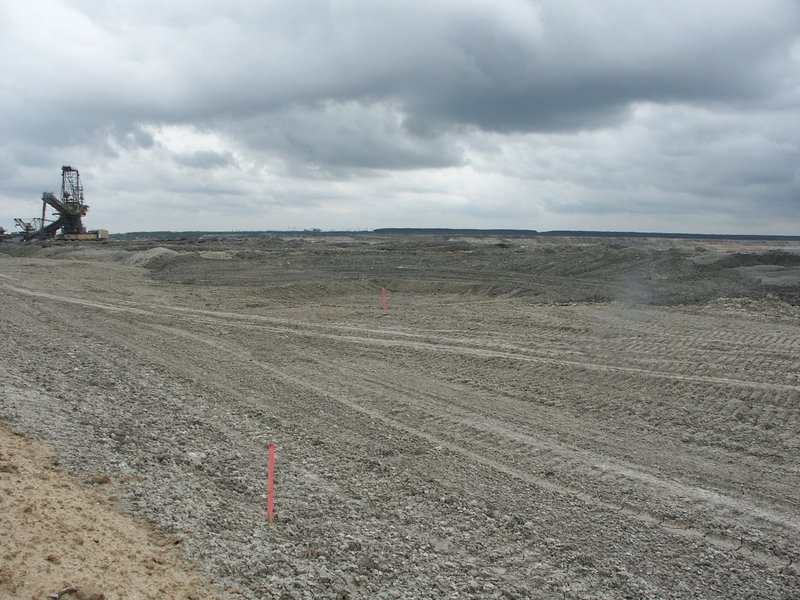

28.09.2004: Blick nach Südosten mit Teichsenke
28.09.2004: Planierarbeiten Tonbasis, oberer Randbereich

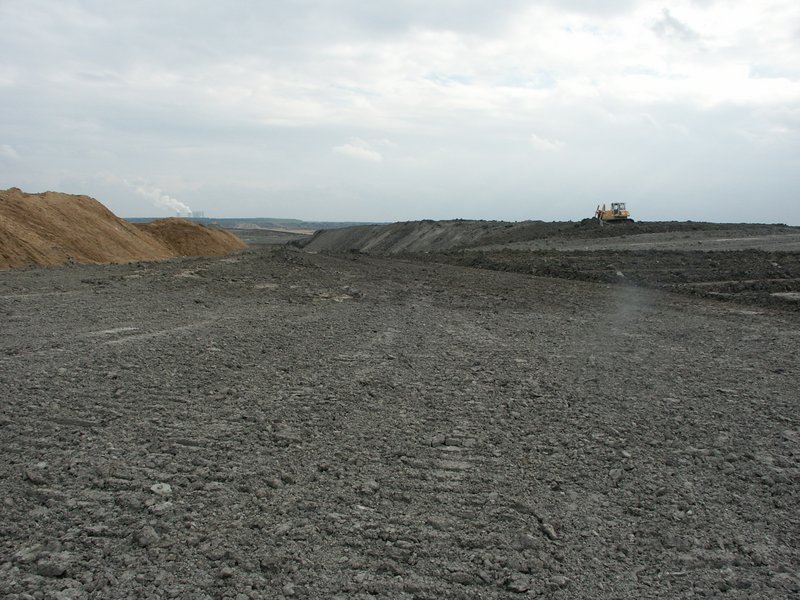

29.09.2004: Planierarbeiten Tonbasis

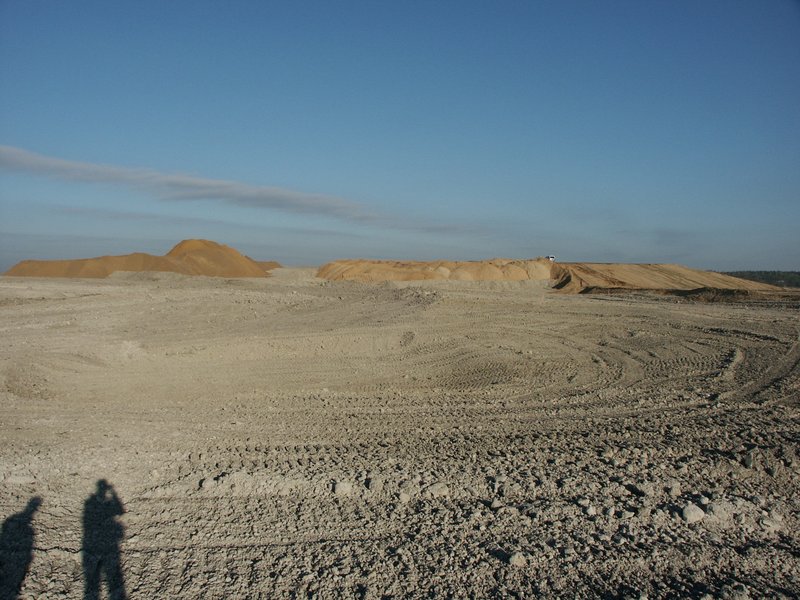

13.10.2004: Blick über Teich zum Quellberg

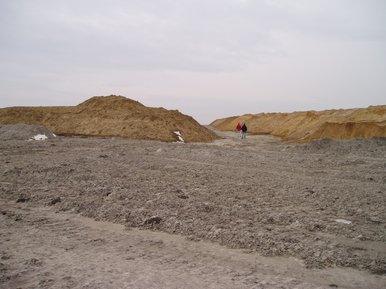

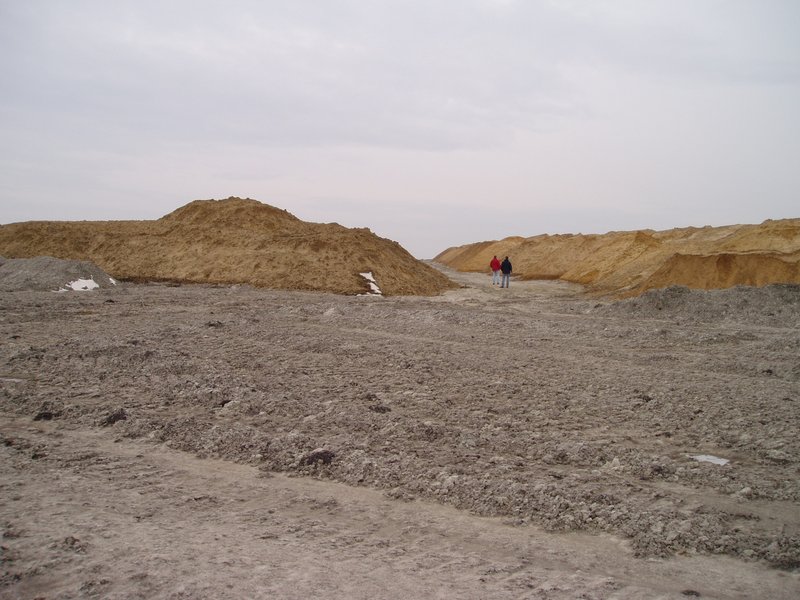

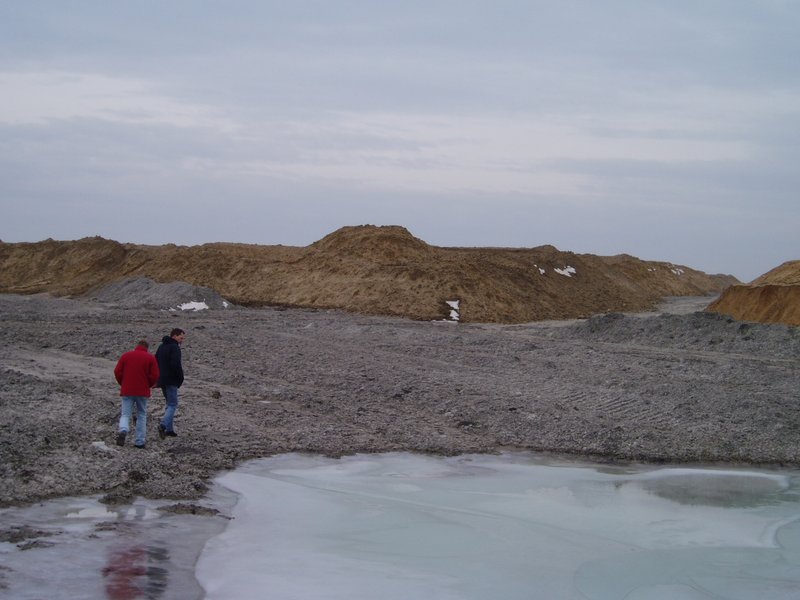

10.02.2005: Unterer Bereich Quellberg mit Tonwällen
10.02.2005: Unterer Bereich Quellberg mit temporärem Gewässer

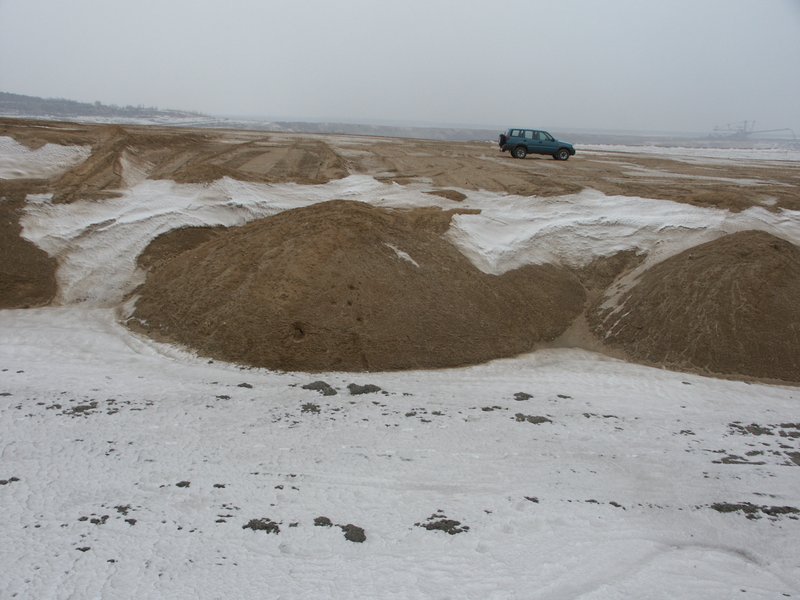

11.03.2005: Blick zum Ostteil mit Kippstrukturen

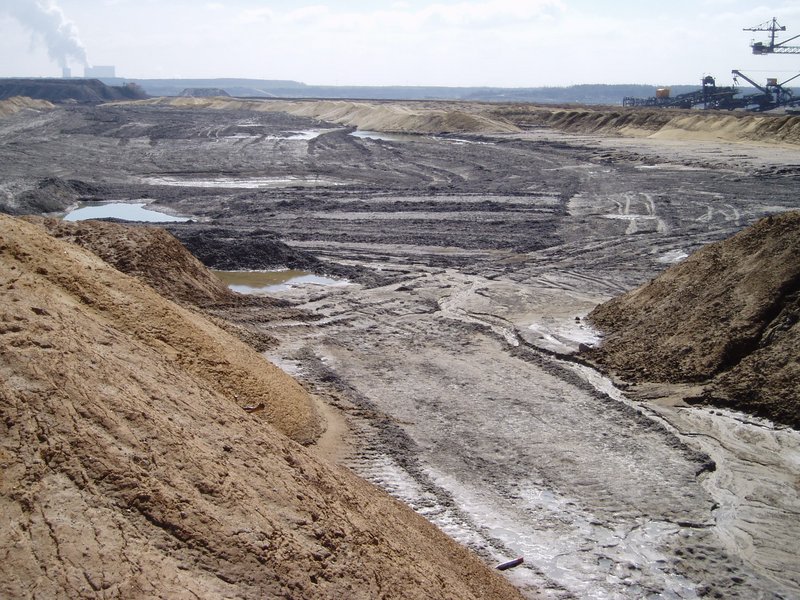

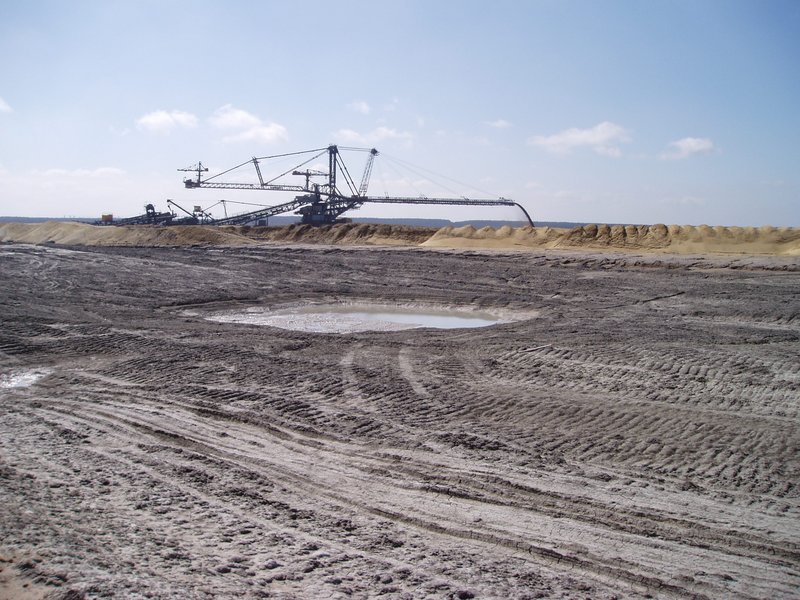

11.04.2005: Blick nach Südosten mit Teichsenke
11.04.2005: Teichsenke mit temporärem Gewässer

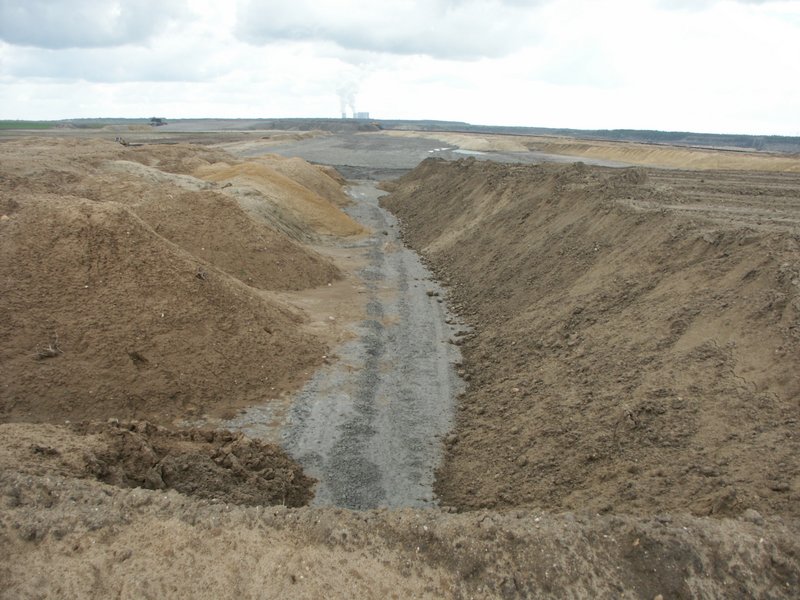

12.05.2005: Blick nach Südosten (vom oberen Rand) vor Planierarbeiten

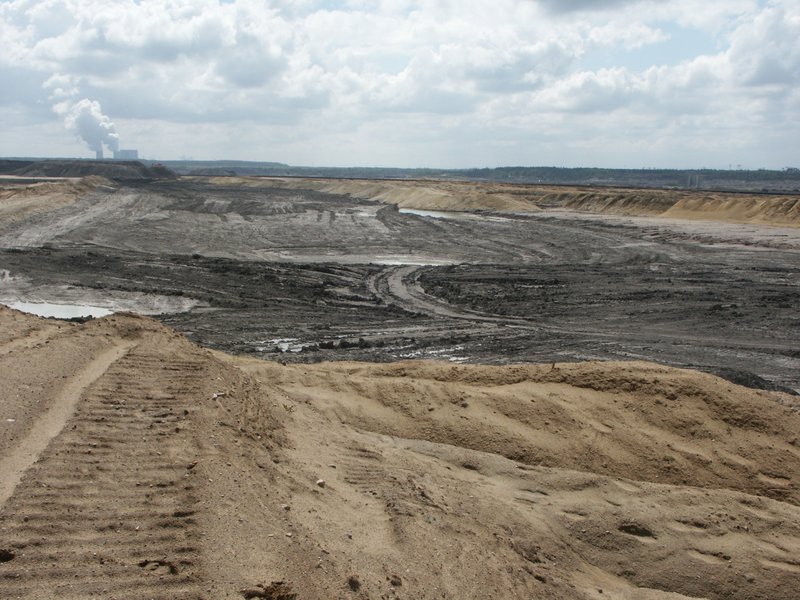

12.05.2005: Blick nach Südosten mit Teich und Hühnerwasseraue

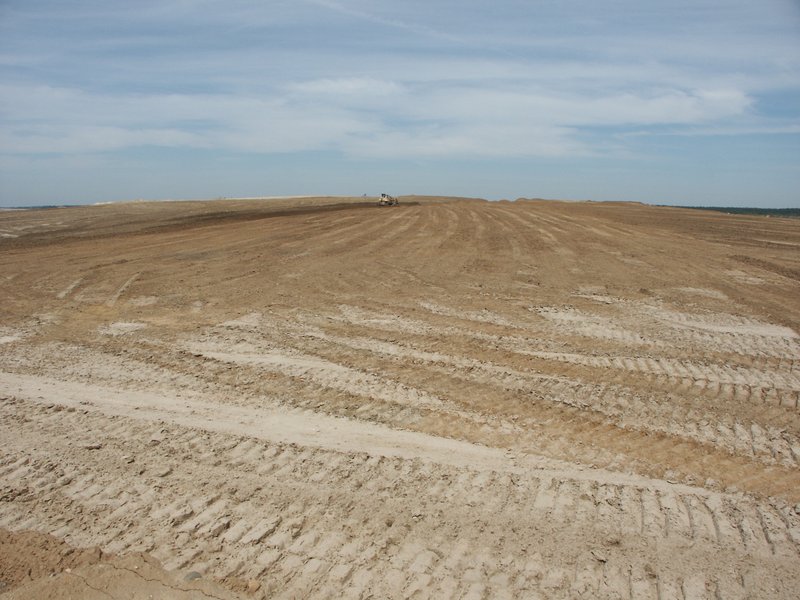

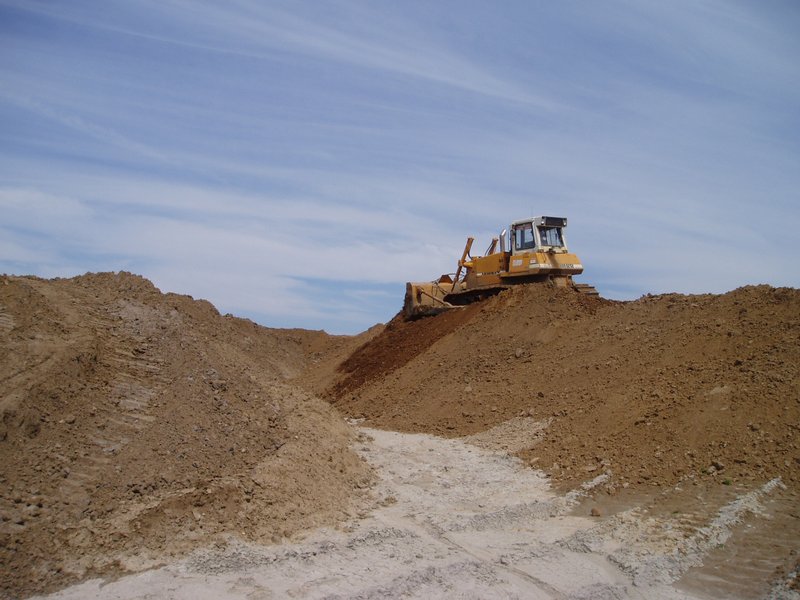

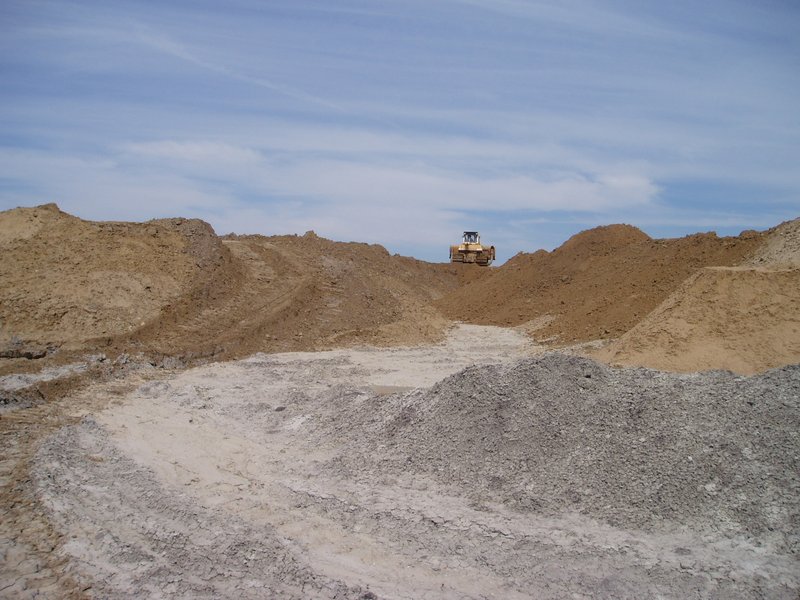

27.05.2005: Planierarbeiten der Oberfläche
27.05.2005: Planierarbeiten im unteren Bereich des Quellbergs
27.05.2005: Planierarbeiten: Zuschieben des zentralen Grabens

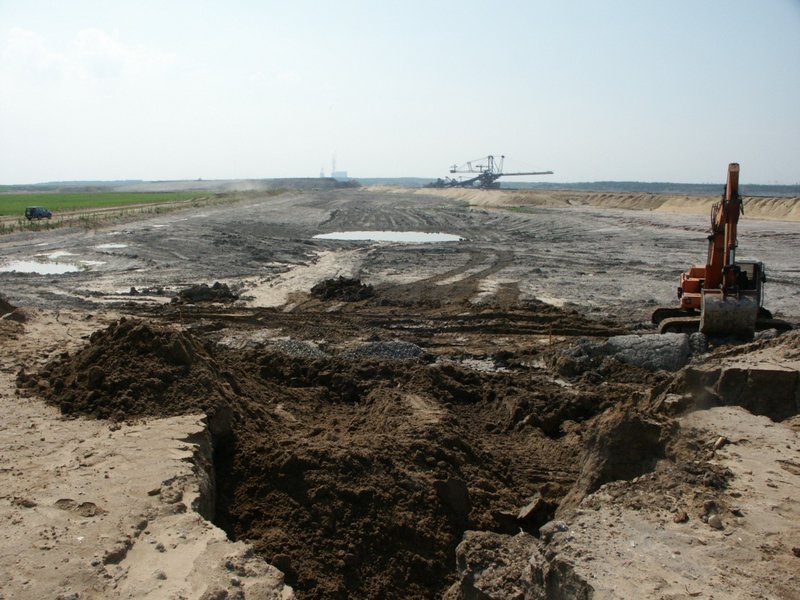

14.07.2005: Einbau von Wehrs 1

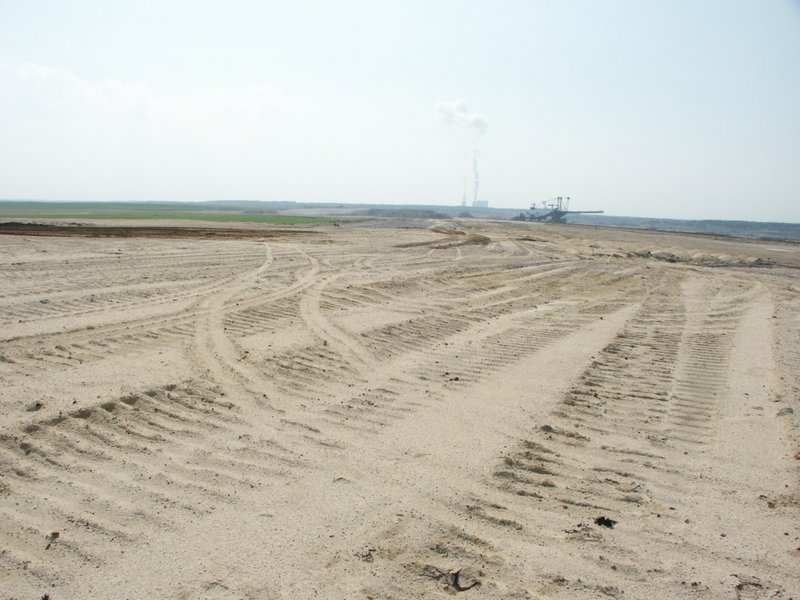

14.07.2005: Oberfläche mit Spuren der Planierarbeiten

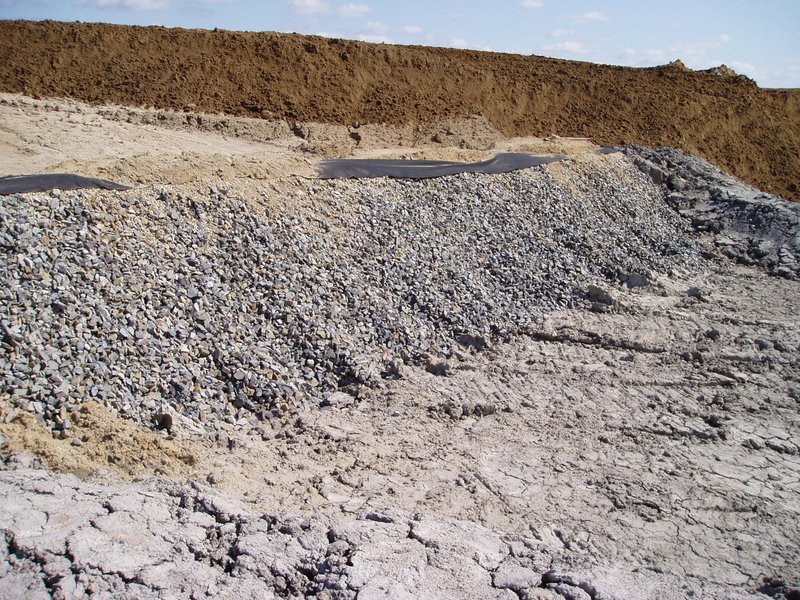

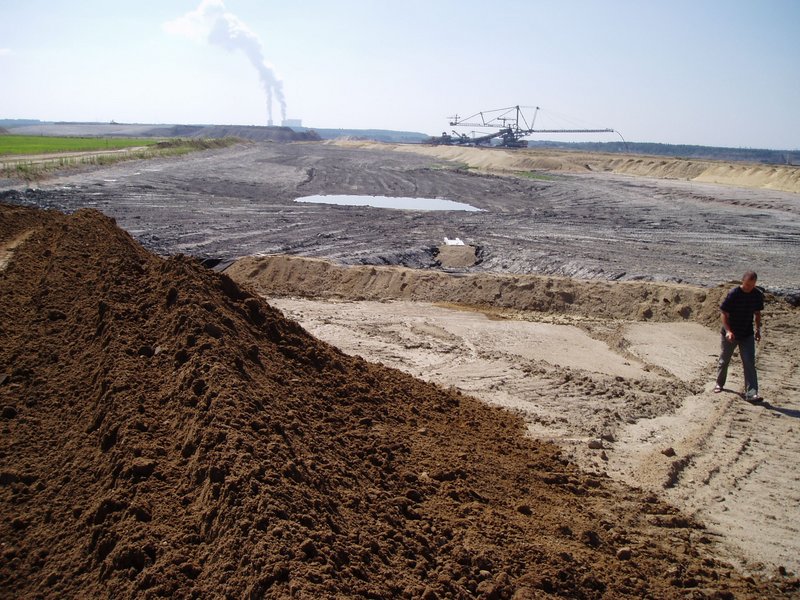

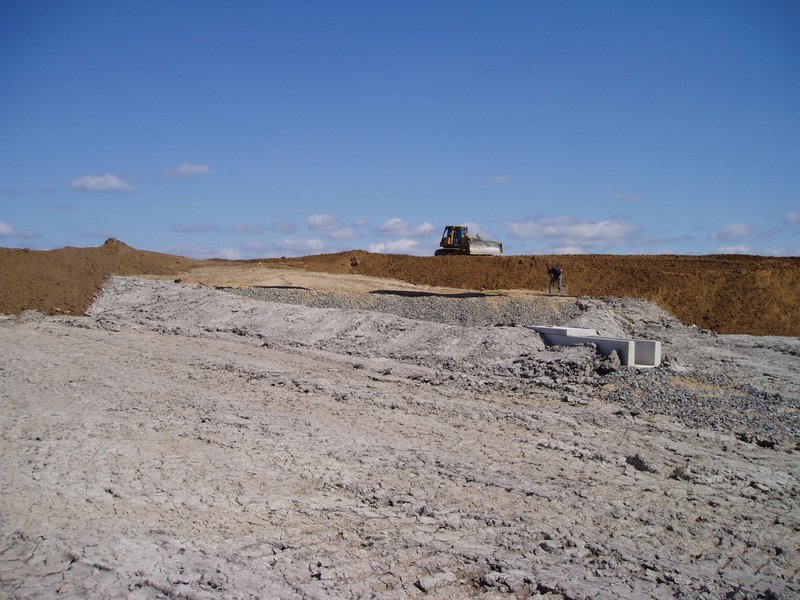

18.07.2005: Bau Schotterwall oberhalb Wehr 1
18.07.2005: Blick nach Südosten
18.07.2005: Bau Quellbereich oberhalb Wehr 1
18.07.2005: Planierarbeiten oberhalb Wehr 1

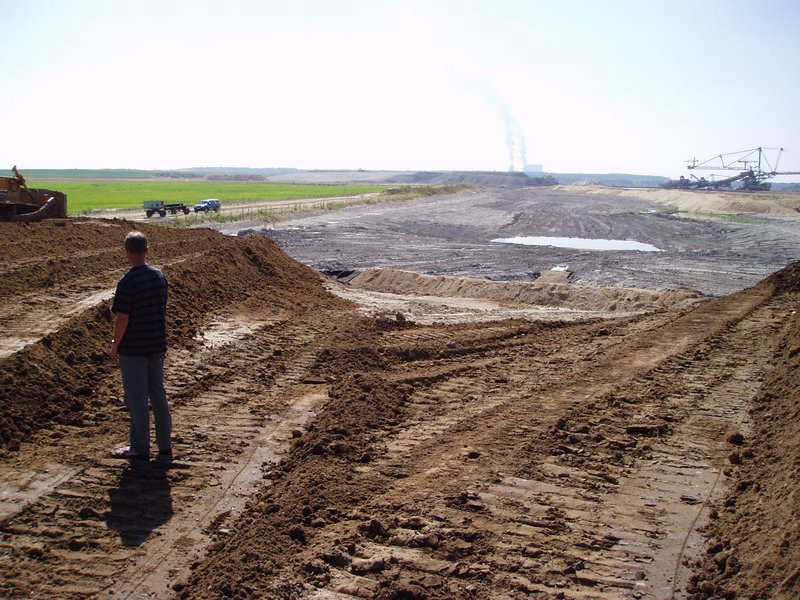

18.07.2005: Blick nach Südosten

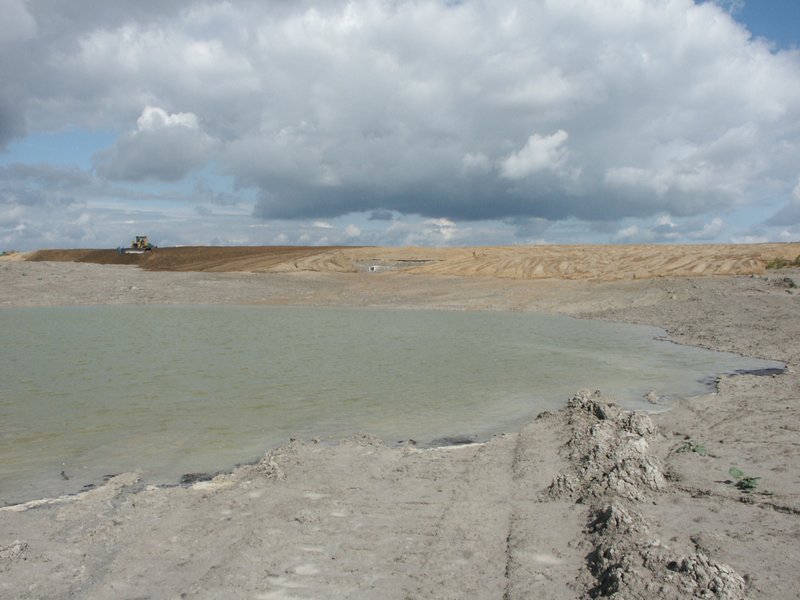

20.07.2005: Blick über Teich zum Quellberg

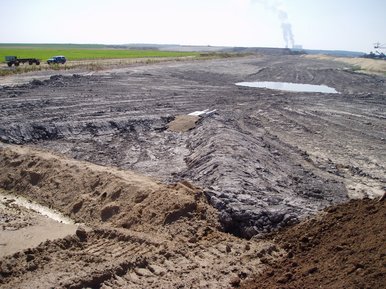

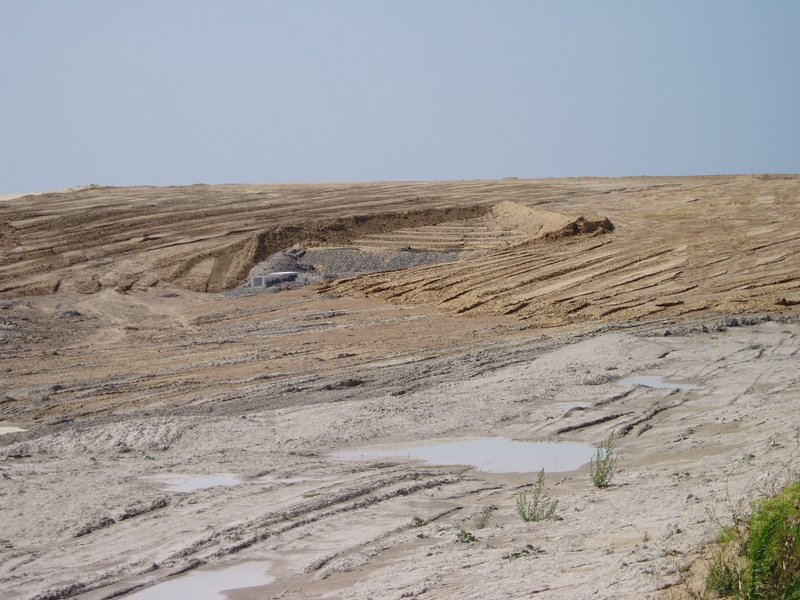

28.07.2005: Quellbereich mit Wehr 1

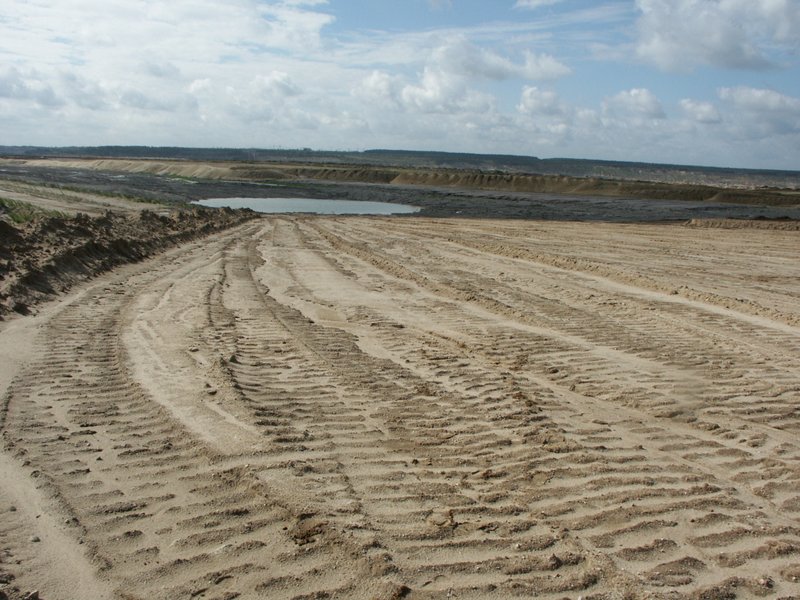

09.08.2005: Blick zum Teich vom Ostteil mit Spuren der Planierarbeiten

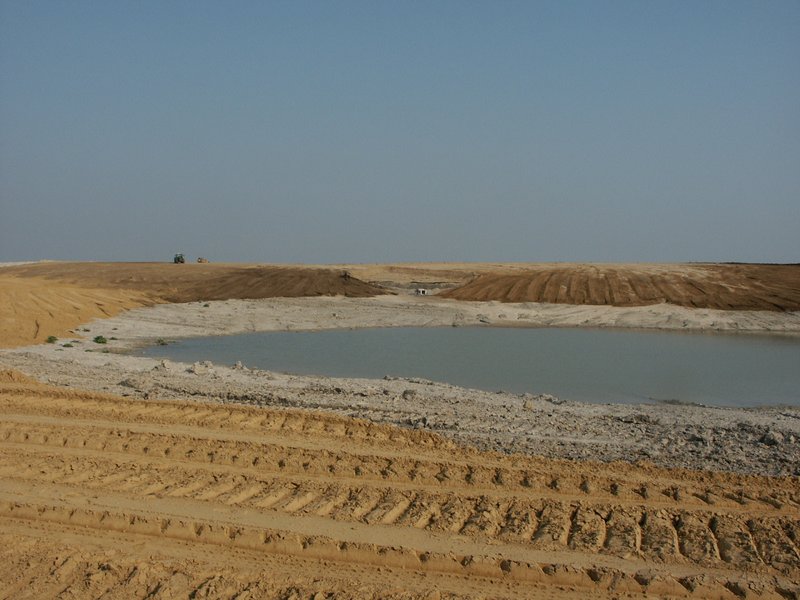

01.09.2005: Blick über Teich zum Quellberg

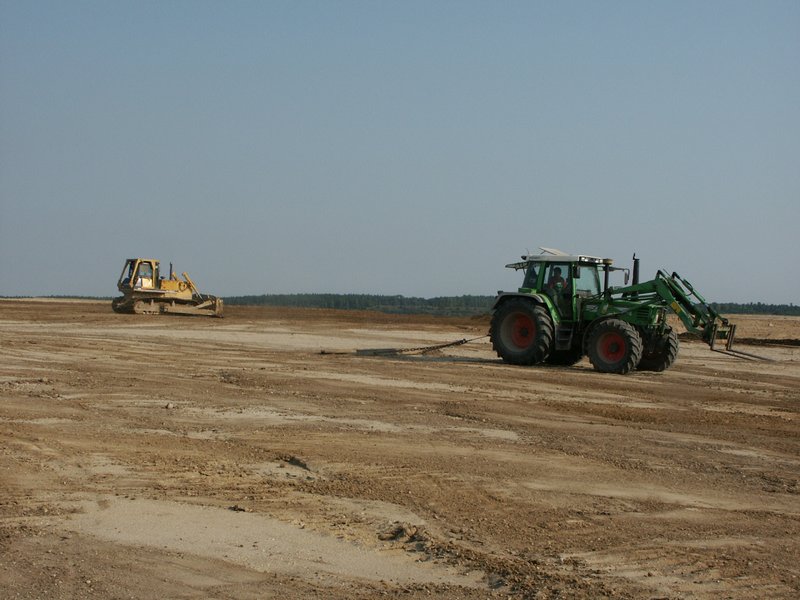

01.09.2005: Glättung der Oberfläche (Abschleppen)
01.09.2005: Glättung der Oberfläche und letzte Planierarbeiten

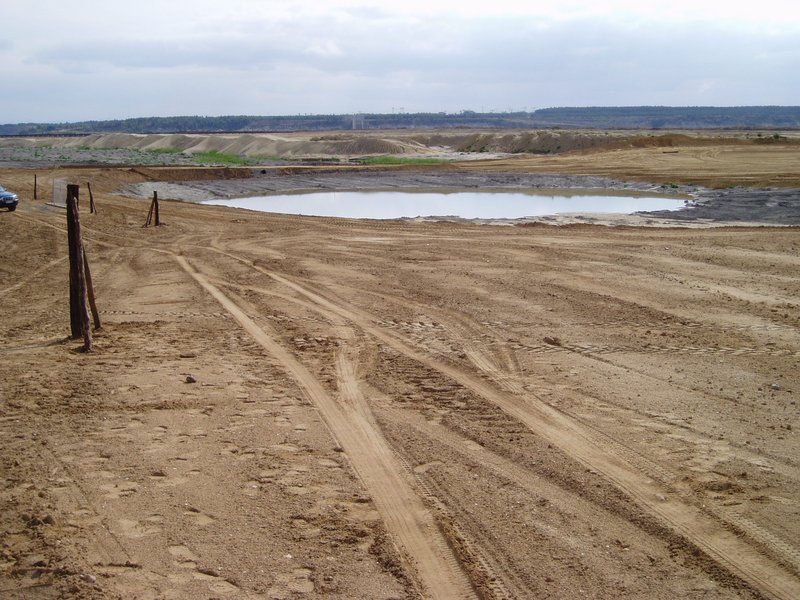

15.09.2005: Blick zum Teich vom Ostteil (Zustand Projektbeginn)

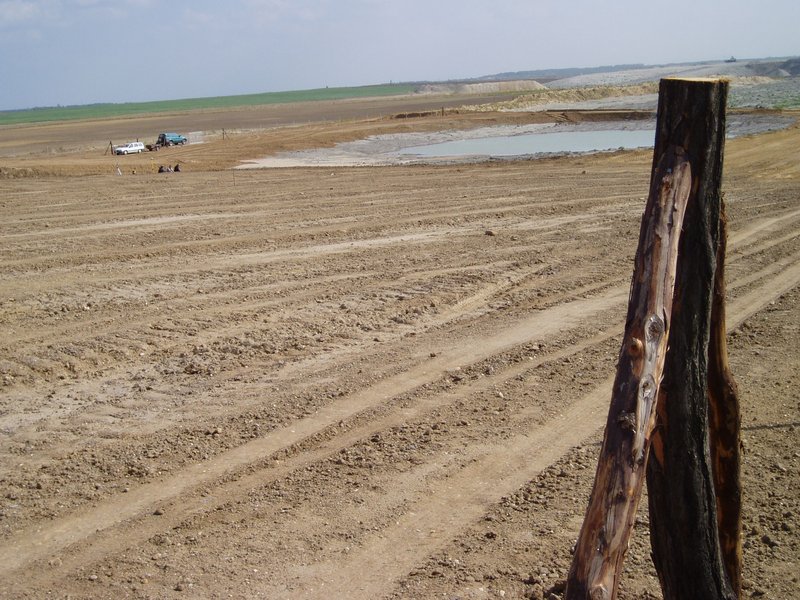

15.09.2005: Blick zum Teich vom Westteil (Zustand Projektbeginn)

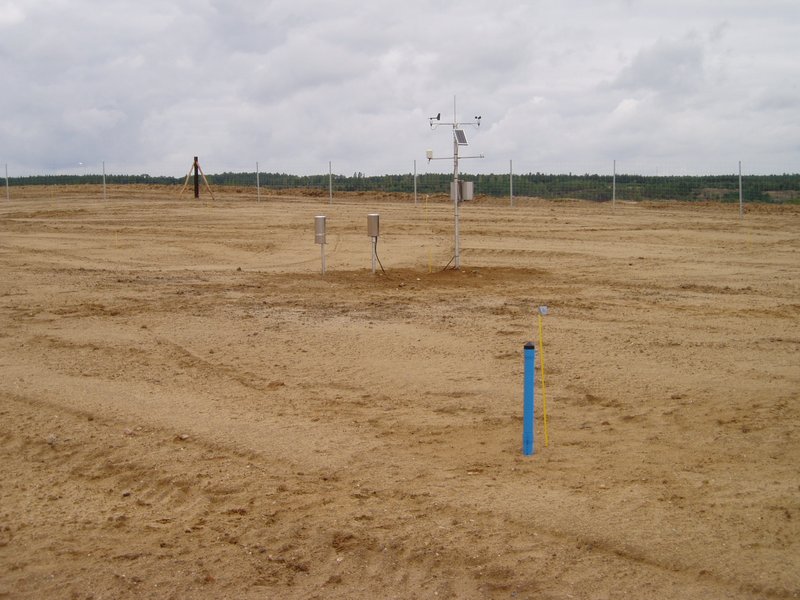

30.09.2005: Aufbau Monitoringmessnetz: Wetterstation 1 und Grundwasserpegel

28.10.2005: Blick über Teich zum Quellberg: Zuflüsse zum Teich

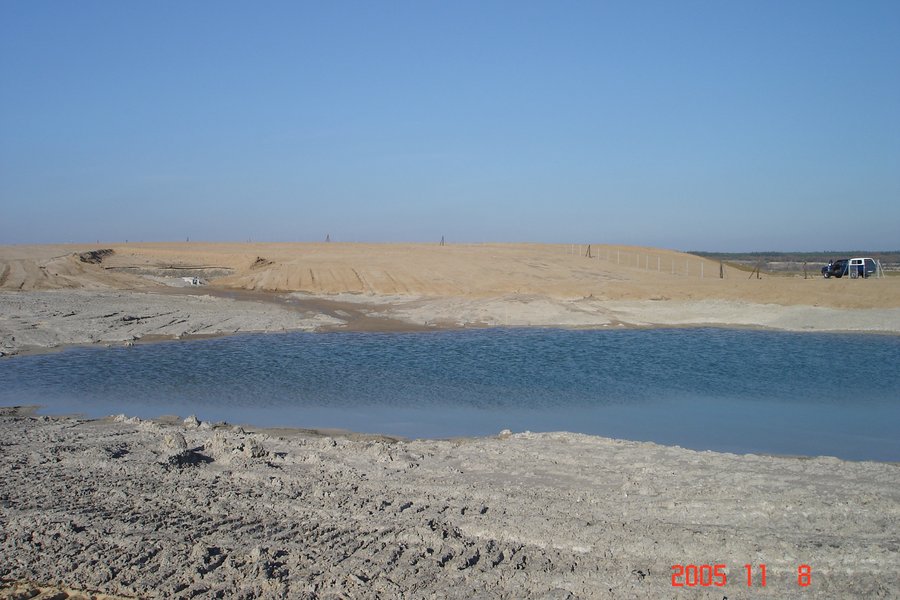

08.11.2005: Blick über Teich (von Südwest)

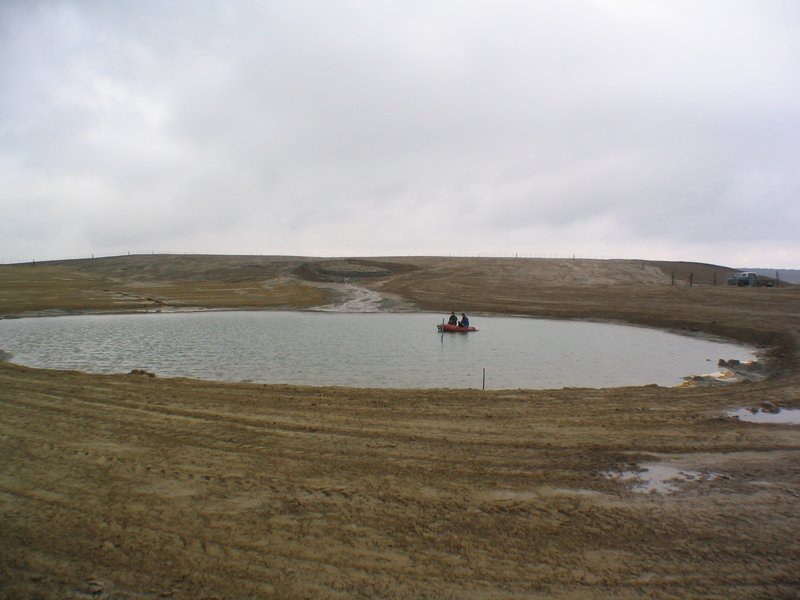

18.11.2005: Mess- und Beprobungskampagne Teich

08.12.2005: Oberflächenstrukturen: Beginnende Erosion
Projektbeginn 2005 bis 2008

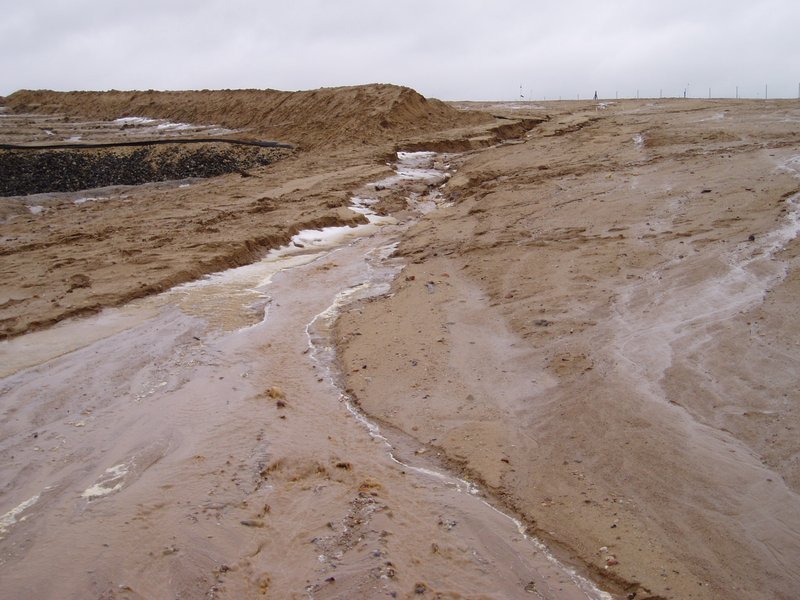

17.02.2006: Hauptrinne Ostteil neben Quellbereich: Erosionserscheinungen

07.04.2006: Blick zum Teich mit Erosionsstrukturen

05.05.2006: Blick über Teich zum Quellberg

20.06.2006: Blick zum Teich vom Westteil mit Erosionsrinne

18.08.2006: Blick über Teich zum Quellberg

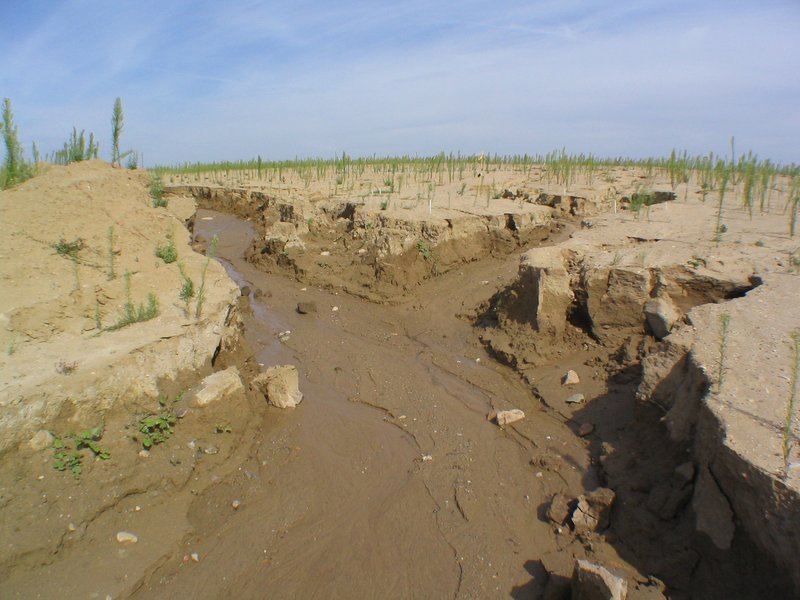

18.08.2006: Hauptrinne Ostteil neben Quellbereich

05.09.2006: Nachbesserung der oberirdischen Abgrenzung

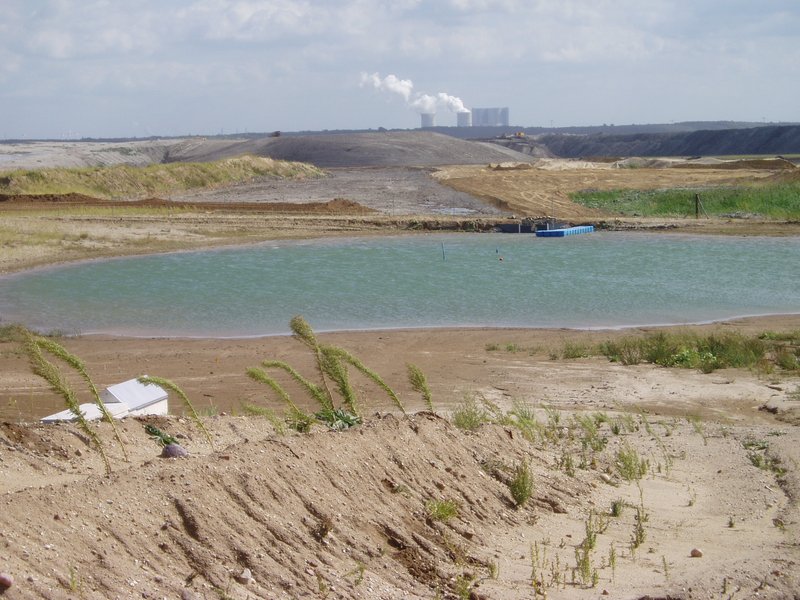

05.09.2006: Blick zum Teich vom Westteil

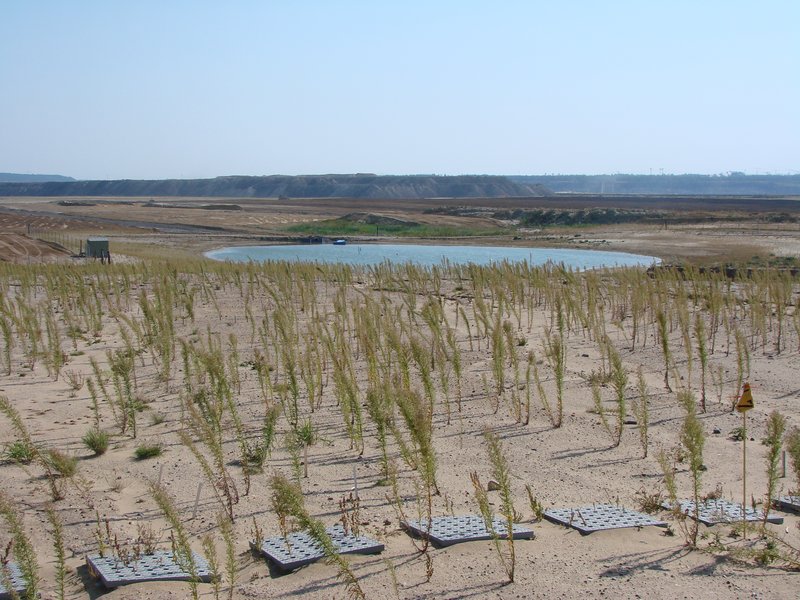

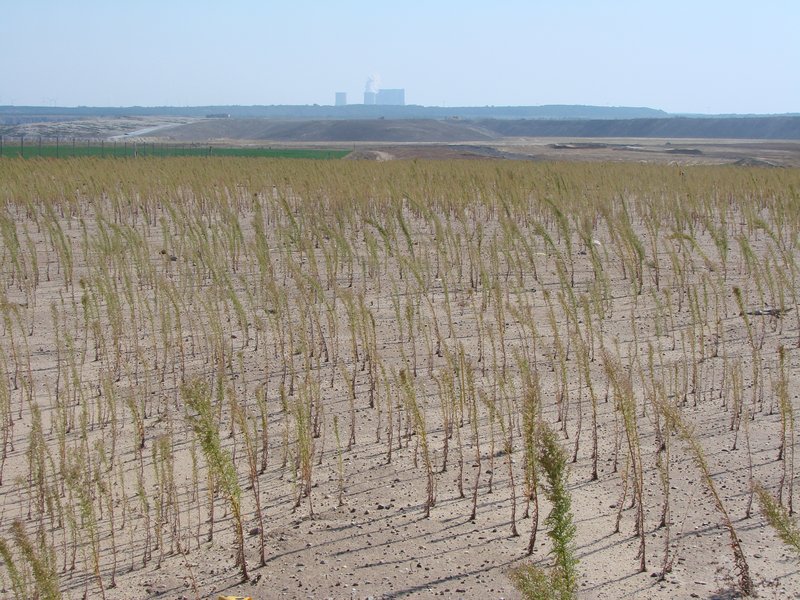

14.09.2006: Blick nach Südosten vom oberen Rand mit Conyza canadensis-Aspekt

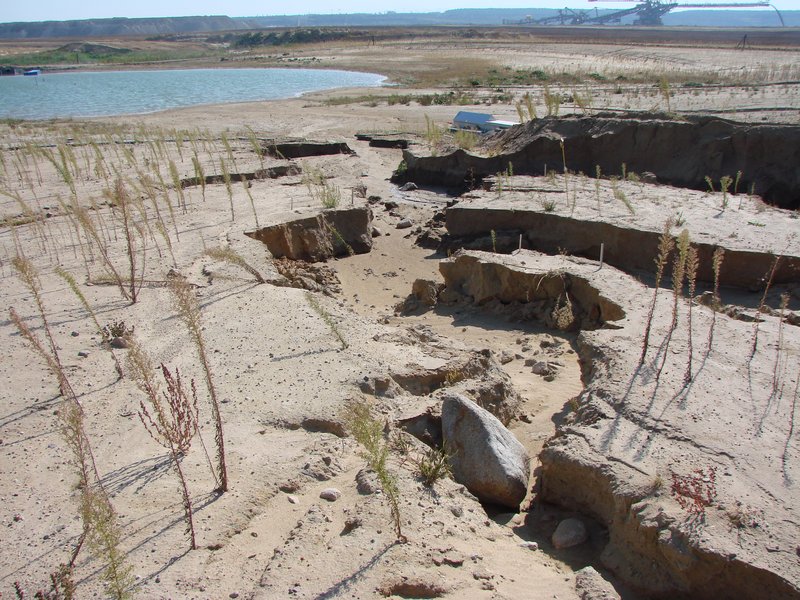

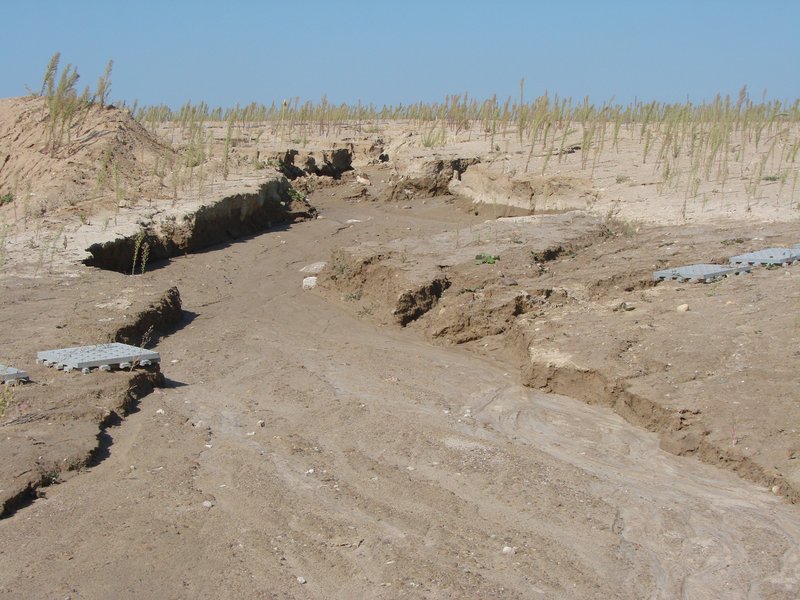

14.09.2006: Hauptrinne Ostteil neben Quellbereich
14.09.2006: Hautprinne Ostteil neben Quellbereich (Blick von oben)
14.09.2006: Blick zum Teich vom Ostteil

14.09.2006: Einbau von Wehr 2 (Teichauslass)

25.10.2006: Blick zum Wehr 1 mit Schwemmfächer

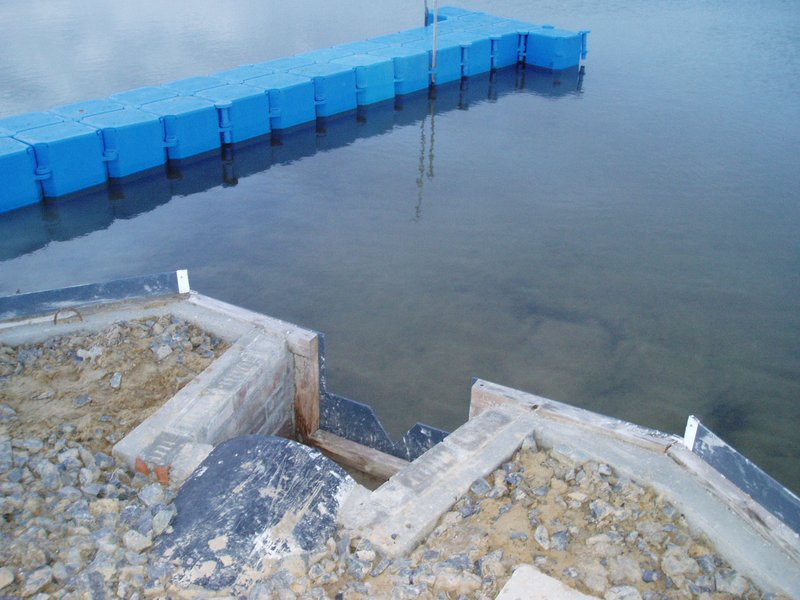

20.11.2006: Ausbau Wehr 2 mit Schwimmsteg

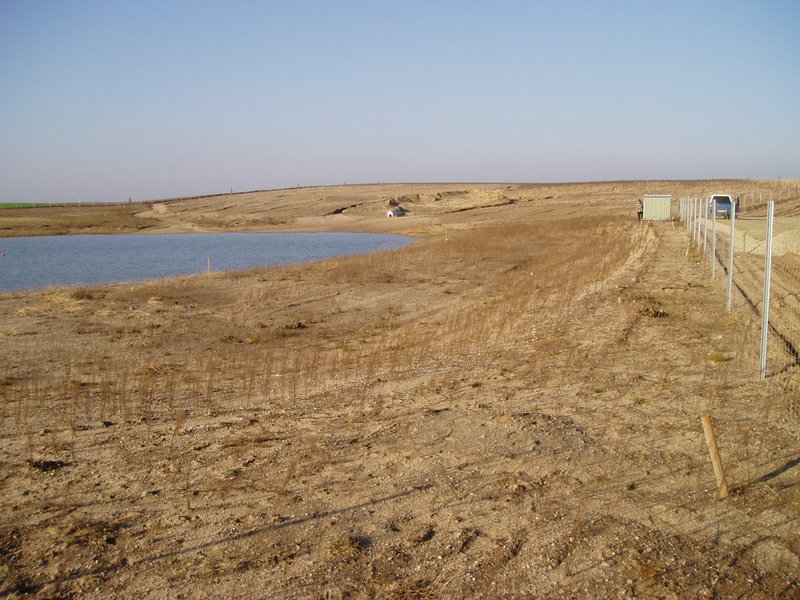

06.12.2006: Blick über Teich zum Quellberg

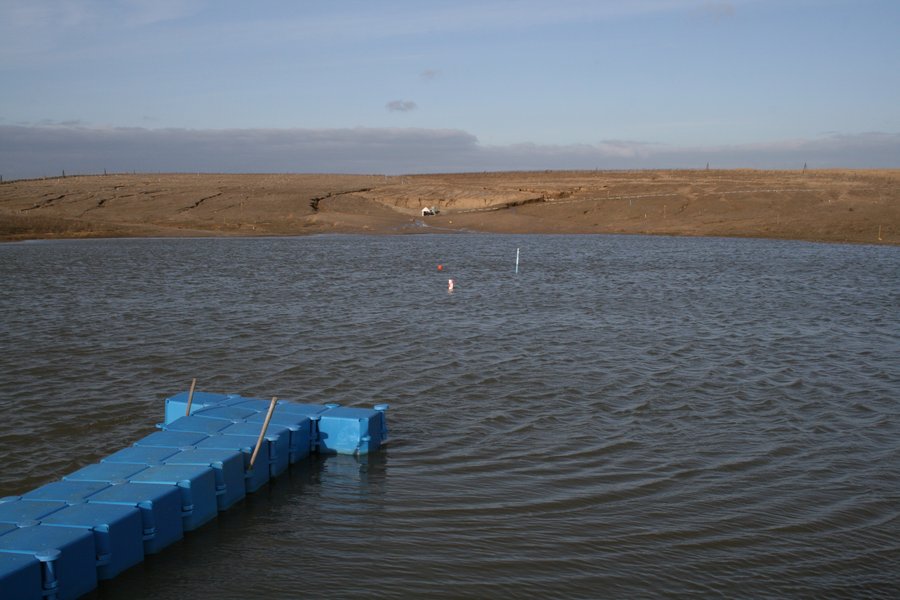

22.01.2007: Blick über Teich zum Quellberg

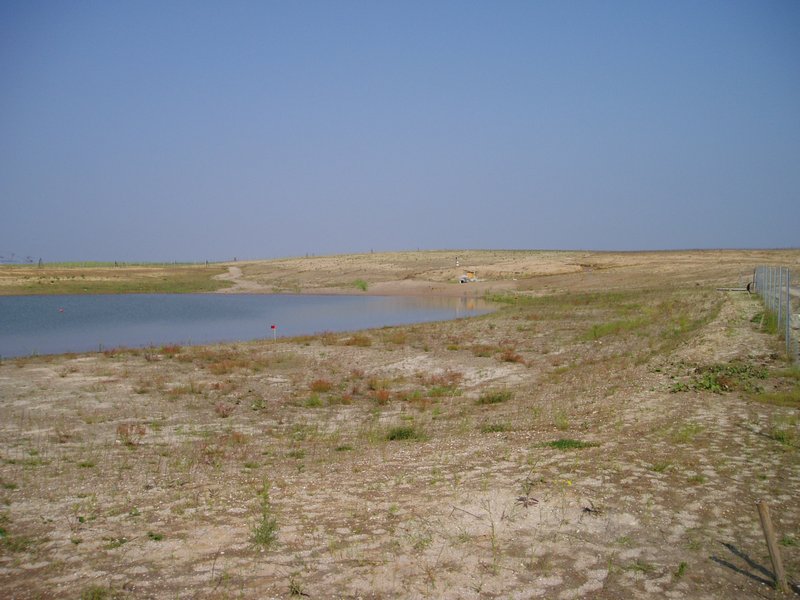

24.05.2007: Blick über Teich zum Quellberg

31.05.2007: Hauptrinne Westteil neben Quellbereich (Blick von oben)

02.10.2007: Bau der Bodenschachtanlagen

09.11.2007: Blick in fertiggestellten Bodenschacht
15.11.2008: Blick zum Teich vom Ostteil
28.03.2008: Beginn der Luftbilderkundung mit der Mikrodrohne

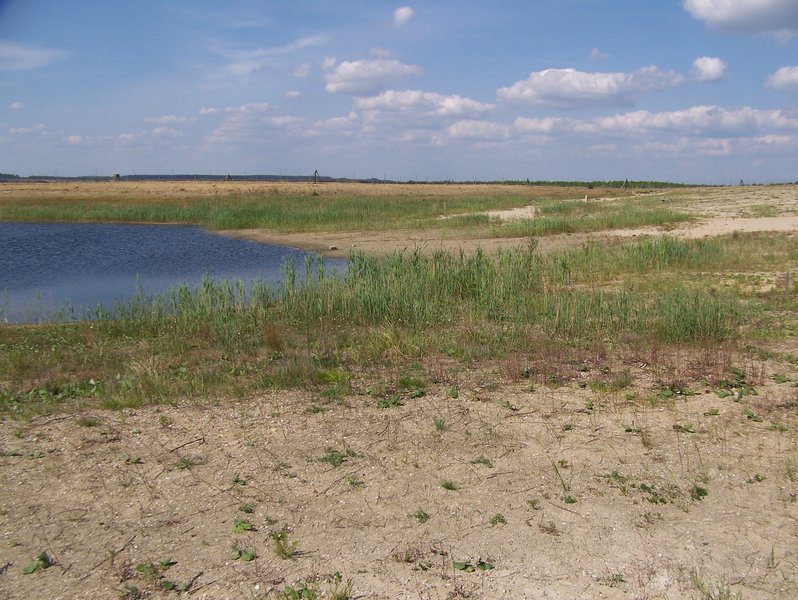

20.05.2008: Blick über Teich zum Quellberg: Zunahme der Ufervegetation
20.05.2008: Blick auf Oberhangbereich mit beginnender Ausbildung von Vegetationsmustern

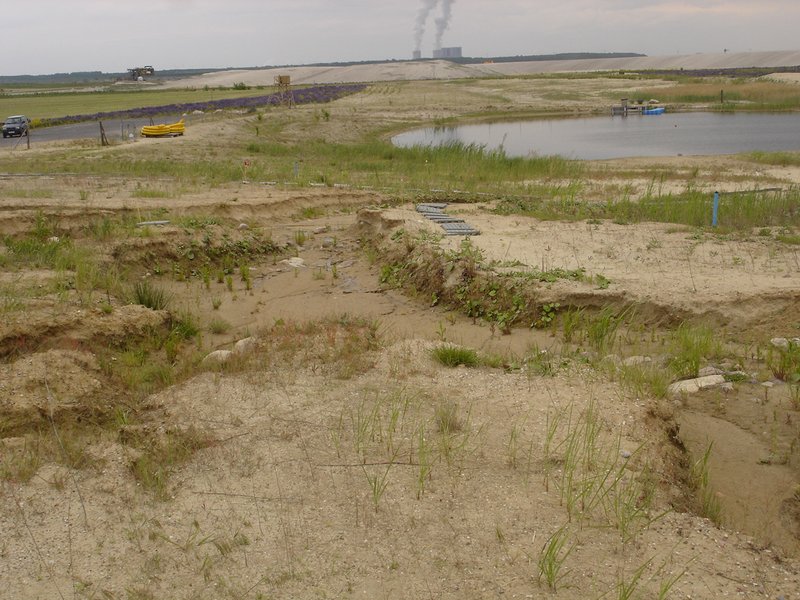

21.05.2008: Hauptrinne Ostteil (Blick von oben)

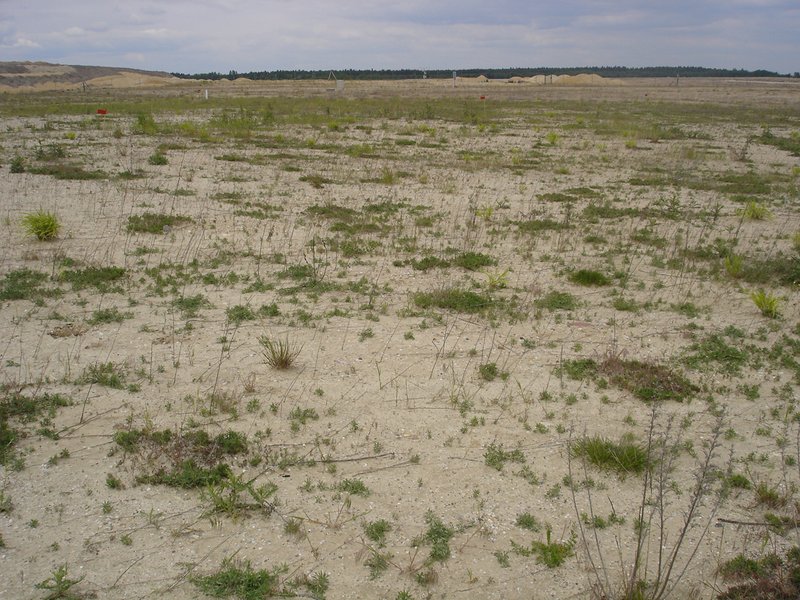

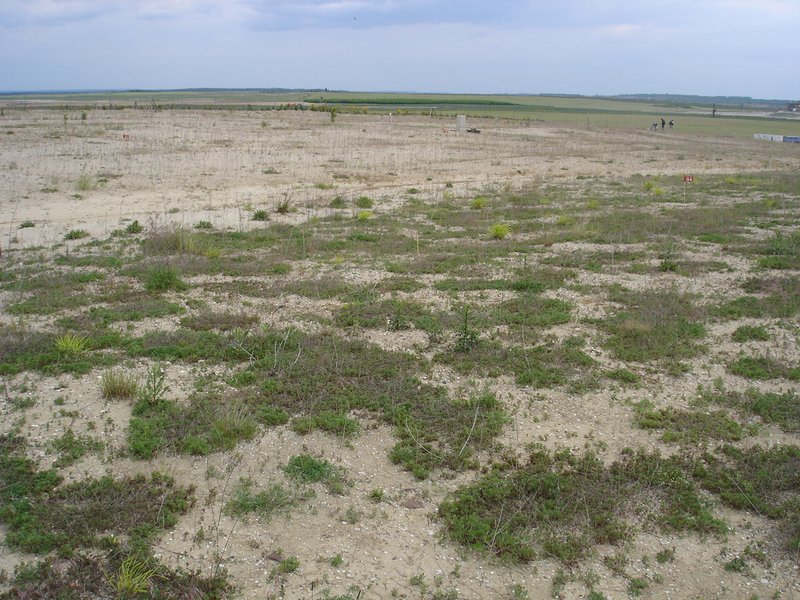

21.05.2008: Ausbildung von Vegetationsmustern: Trifolium arvense im Westteil
21.05.2008: Ausbildung von Vegetationsmustern (Blick von Westen am oberen Rand)

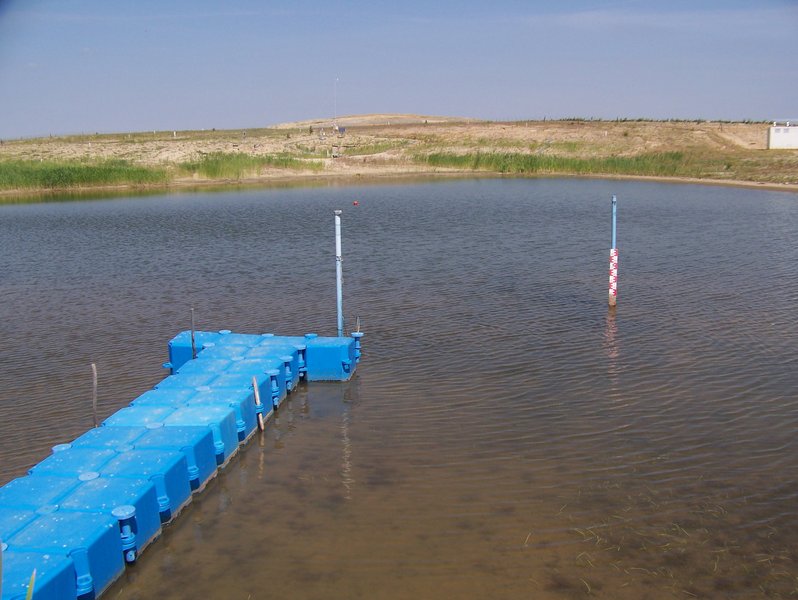

10.06.2008: Blick über Teich zum Quellberg mit Teichpegel

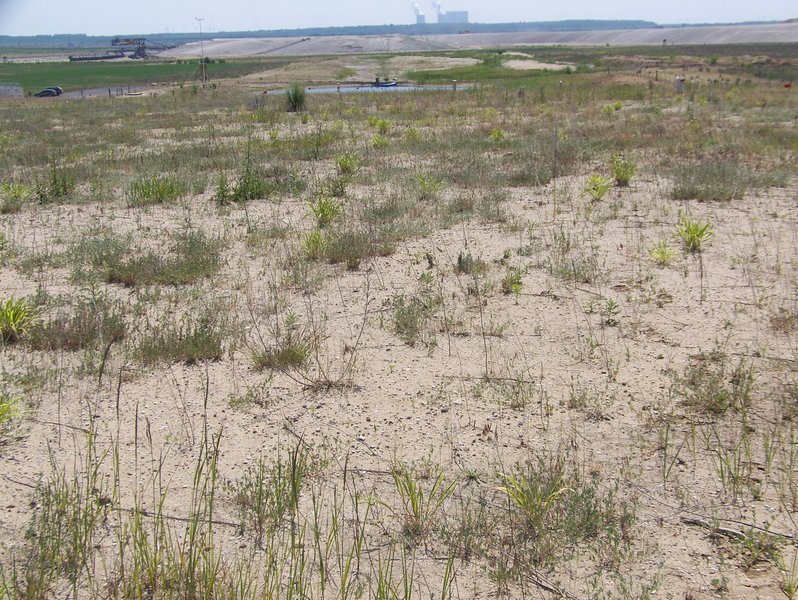

10.06.2008: Blick nach Südosten
10.06.2008: Etablierung des Schilfgürtels um den Teich
